一场与时间的赛跑——金鸡滩煤矿生产接续工作侧记

作者: 王继锋   发布日期: 2022年09月12日

液压支架188组、垛式支架121组刮板运输机一部(329米)、采煤机一部、SZZ1600/1200型转载机一部”,在102工作面一阶段撤除工作中,金鸡滩煤矿面对时间紧、任务重疫情防控压力大等诸多困难,科学组织生产接续,积极调整现场生产,持续优化撤除方案,创造出了1个小班撤除溜槽35节,1个工作日撤除支架27组,仅用14天完成工作面撤除,比计划工期提前了6天,用实际行动向上级公司上交了一份满意答卷。

未雨绸缪早部署

“我们要发扬连续作战的作风,与时间赛跑,在保证安全的前提下,加快回撤进度,争取最短时间回撤完毕,把这个“硬骨头”拿下!”该矿副矿长刘德军在回撤动员会上说道

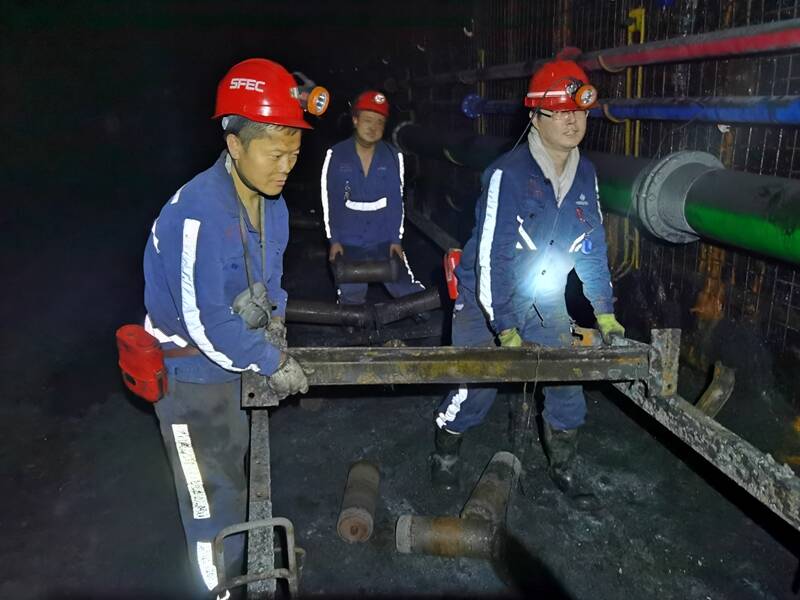

超前谋划,主动作为。进入8月份,矿面临102工作面一阶段停采后仅东翼113工作面单面生产的问题,生产压力巨大。“102面一阶段快速撤除、二阶段安装合茬快速完成”成为兖矿能源的重点工程,必须快速推进。8月23日,综采工区开始停采造条件,完成网、绞车安装等回撤前期准备工作,矿领导和相关科室负责人、管理人员跟班下井,深入现场解决回撤工作中遇到的问题,保证工作面采高、顶底板平整度,为设备回撤做好准备。该矿与综机安撤中心积极对接,优化方案、现场协调,提前进入工作面指导和跟踪,为工作面的撤除创造了良好的条件。工作面与主回撤通道贯通时顶底板平整、支架高度及巷道宽度,满足支架搬运车直接进入工作面装车转运;辅回撤通道与工作面主回撤通道间设有5个联巷顶板完好,溜槽、支架、垛架撤除采用多通道回撤的快速方式,实现从工作面中间向两端同时撤除。

积极协调,携手共赢。为保证金鸡滩12-2上102工作面高效撤除,该矿与安撤单位签订了“军令状”和“任务书”,兖煤矿业工程有限公司(综机安撤中心)安排一名班子成员驻矿指导和组织协调,每天与矿方共同召开安撤专项协调会,总结当日工作完成情况及不足,安排部署下一步工作,及时优化和完善撤除工序及工艺。为解决工作面设备撤除速度快转运运输距离长、运输任务重影响,及时制定了利用工作面附近巷道存放设备的方案,进一步提高了撤除速度。

齐头并进抓落实

“时间就是产量,时间就是效益,大家要充分发挥特别能吃苦、特别能战斗的精神,安全高效组织好工作面撤除,最大限度的缩短矿井单面生产时间。矿长岳宁在会议上斩钉截铁

科学组织,统筹安排。由于102工作面一阶段待撤设备较多,液压支架、剁架共计308架,设备总吨位近14000吨,单趟运输距离近8000m,同时还需同步施工二阶段设备安装合茬、调试等工作,安撤工作量巨大。面对安撤任务时间紧、任务重等多种困难,成立撤除工作专班,按照科学组织、积极协调、严格考核的工作思路,坚持做到小问题不过班,大问题不过天。根据工作面一阶段撤除、二阶段安装合茬实际,采取“分段撤除、多点作业、统一合龙”的方式,有力保障了生产接续工作的顺利推进。

因地制宜,齐头并进。为打赢此次快速撤除攻坚战,兖煤矿业工程有限公司(综机安撤中心)做了充足的准备和后勤保障工作,组织安撤一队、八队共计179人参与工作面撤除,支架搬运车投入6辆,铲板车投入5辆,为安全高效撤除奠定了坚实基础。由于待撤设备数量多、运输任务重、转运距离长、地面综机场地暂存中转空间有限等问题,该矿及时制定利用工作面附近巷道集中分类存放、集中转运的方案,现有空间基本全部堆满了设备,最大程度的缩短工期、竭尽全力保证“两条线”齐头并进。

在这短短的14天时间里,他们在保证安全的前提下,制定可行措施,合理组织生产,确保设备回撤进度。多次召开专题会议进行研究,对回撤方案及安全技术措施进行了多次讨论,坚持研究问题在现场,解决问题在现场,坚持现场跟班督查指导,精心组织协调,强化劳动组织,确保工作面设备回撤的顺利进行。

攻坚克难保进度

“近期是我矿生产接续的关键时期,作为党员干部践行初心使命,在急、难、险、重任务面前,要先站出来、顶上去,这是对组织的承诺,也是对群众的承诺。”矿党委书记张勇如是说。

率先垂范克难,凝心聚力攻坚关键时刻冲在前,困难面前走在前,该矿党员干部率先垂范,机关一党支部开展“党员干部在一线”主题党日活动,17名党员干部深入井下开展义务劳动,巷道冲尘、清挖管沟、安全生产标准化等工作,受到干部职工的一致好评。该矿生产科室党员干部根据撤除方案区域分工,在保证日常工作正常开展的前提下,主动承担118掘进面两部胶带输送机(5300m)撤除任务,保证111110掘进工作面皮带延伸用胶带输送机配件。在不影响日常工作的情况下安排人员参与胶带输送机撤除工作。截止目前,共计撤除皮带框架337架,合计1011米,计划9月26日完工,预计减少连采工区用工180人次。

创新工程载体,安全高效生产。为了减少单面生产对产量影响,在综采、连采两个队之间开展“保安全、促发展”小指标竞赛,形成比学赶超浓厚氛围。矿井单面生产期间,综采工区合理调整出勤人员和班次,科学组织生产,平均产量3.8万吨以上。连采工区组织开展“高效创水平”活动,优化施工工艺,抓好掘进施工质量,实施正规循环作业,为双巷掘进创造了条件。

心系大局一盘棋

面对陡然严峻的疫情防控形势,金鸡滩煤矿坚持一手抓好疫情防控,保障职工生命健康;一手抓稳安全生产,全矿上下同心战“疫”,主动作为,打好特殊时期“攻坚战”。

8月25日,临近金鸡滩矿井周边的神木市疫情严重,当天新增16个高风险区、14个中风险区,疫情形势严峻,按照地方政府要求实行封闭管控,为确保生产接续和疫情防控“两手抓、两手硬”,矿领导连夜制定解决方案,广泛动员各单位休班职工腾挪床位,仅用1天时间腾出床位217张,保障了安撤公司179人全部入住,充分体现广大干部职工识大局、顾大体,能源集团一家人的大局观念,为确保矿井正常生产接续奠定了坚实基础。

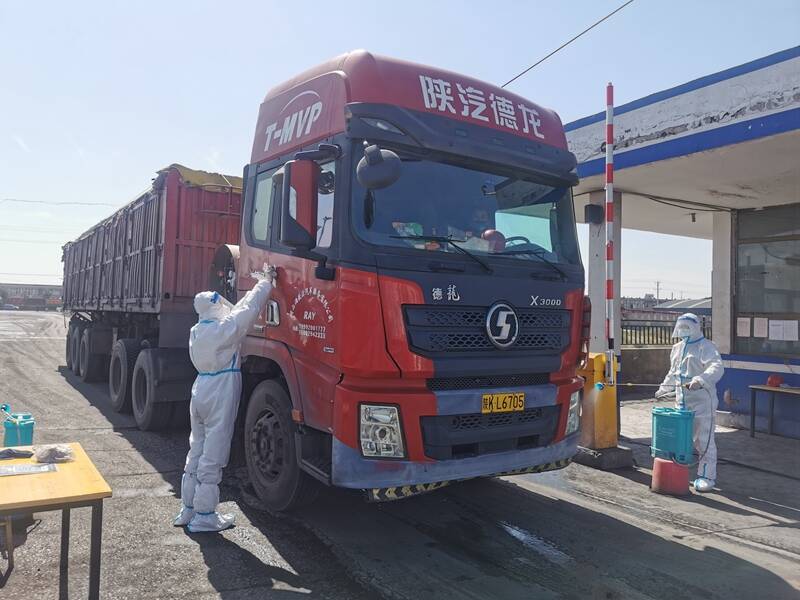

面对矿井封闭期间激增3倍的就餐人数,该矿制定详细措施,超前做好物资储备,保证生活物资正常供应,确保矿井封矿期间职工吃的放心,吃的舒心。为确保矿井发运正常进行,该矿将物流园区与矿区分开管理,采取点对点的方式,对所有来矿运煤客户均建立运煤司机信息台账,严格落实24小时内核酸检测证明和“五位一体”等措施,对车辆全面进行消毒和贴封条,确保全程不与发运现场人员接触,保障了疫情期间发运正常。

“人心齐,泰山移”。随着最后一台支架顺利升井,金鸡滩煤矿顺利完成了102工作面一阶段回撤任务14天的鏖战,大家齐心协力,迎难而上,圆满完成撤除任务,保证了安全生产,打赢了漂亮的攻坚战,为矿井完成全年任务奠定了坚实基础。
